【 3-7 】
产品运维
知识点说明:系统上线和变更应尽量减少对正常业务的影响,因此要选择合适的变更窗口,并提前准备验证和回退方案。上线不是“把新版本装上去”就结束,而是要确保出现异常时能够在业务允许的时间内恢复。
今晚上线,怎么不影响生产?

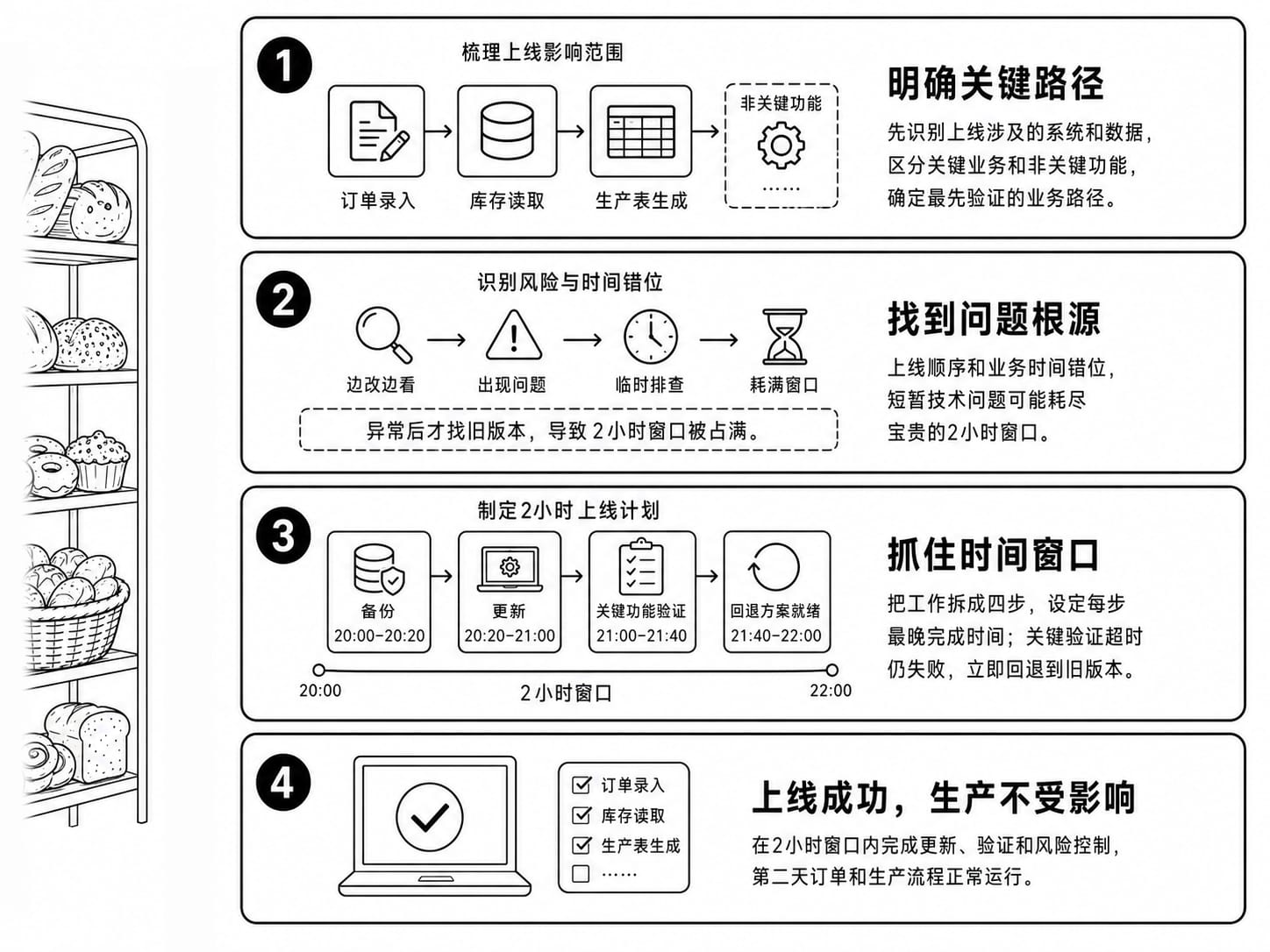

新疆尼娅面包厂准备更新订单系统。生产白天不能停,真正可以操作的时间只有晚上交接后的2小时窗口。周厂长担心更新一旦失败,第二天门店订单会进不来。
张婷先把上线涉及的数据和系统依赖梳理清楚:订单录入、库存读取和生产表生成必须正常,其余非关键功能可以稍后检查。再按重要程度确定上线后最先验证的业务路径。
过去更新时,技术人员往往边改边看,出了问题才开始找旧版本。真正浪费时间的不是安装,而是异常以后才临时研究如何恢复。上线顺序和业务时间发生错位,短暂的技术问题就可能占满整个窗口。
张婷抓住“2小时上线窗口”这个关键链接点,把工作拆成备份、更新、关键功能验证和回退四个动作,并提前确定每一步最晚完成时间。如果关键验证超过限定时间仍失败,就直接恢复旧版本。
当晚更新仍在原有设备上完成。2小时窗口不再全部押在“必须成功”上,而是同时留出了验证和恢复的空间,第二天订单流程能够按时继续运行。
01 · 重点摘要
重点和必记
重点
- 基础管理对象包括操作系统账号服务补丁、网络地址路由端口、磁盘容量权限备份和统一时间。
- 实施八步:确认需求、编制方案、准备环境、安装部署、策略配置、联调测试、上线验收、运行维护。
- 方案包括拓扑、资源、端口、配置、步骤和回退。
- 变更分常规、紧急和重大,均需审批、证据、验证和配置更新。
必记
- 上线前核验版本授权、网络参数、账号权限、日志告警、备份恢复、策略、测试、回退和文档。
